Uitvoering

Uitvoering

Werkzaamheden maandag 20 april 2013

Project afgerond. Trespa afwerkingsplaten gemonteerd voor de buurt en dakgoten gemonteerd.

Werkzaamheden maandag 15 april 2013

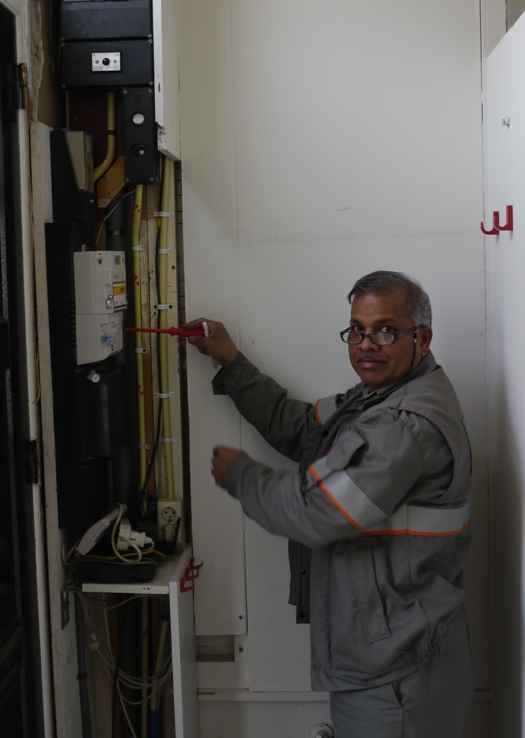

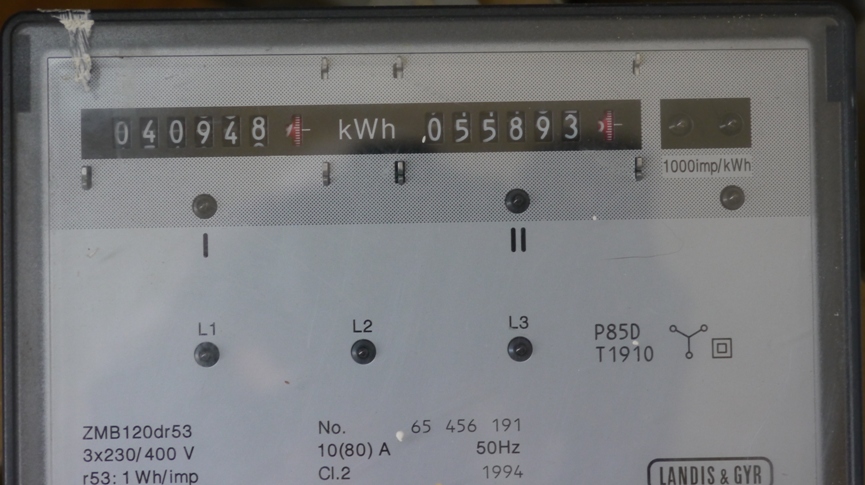

Vandaag is de nieuwe elektriciteitsmeter geplaatst door meneer Ramdjielal van Stedin.
Er is ook een nieuwe slimme gasmeter geplaats dus meterstanden doorgeven hoeft niet meer.

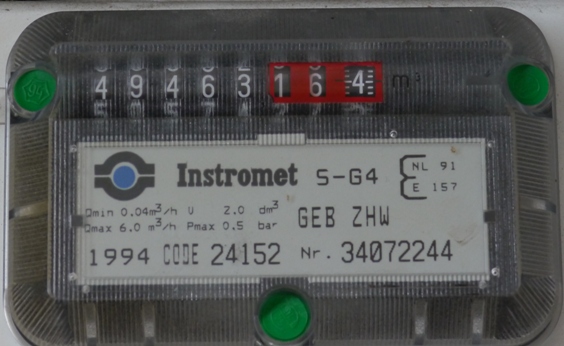

Even de meterstanden gefotografeerd.

Werkzaamheden 6 april 2013

Frame gemaakt voor de tweede string panelen. Rubber tegels op het dakmastiek gelijmd duurde ruim een halve dag. Behoorlijk verkouden dus het tempo was laag.

Alles aangesloten en het werkt allemaal perfect.

Een topnotering van de reeds 8 geïnstalleerde zonnepanelen.

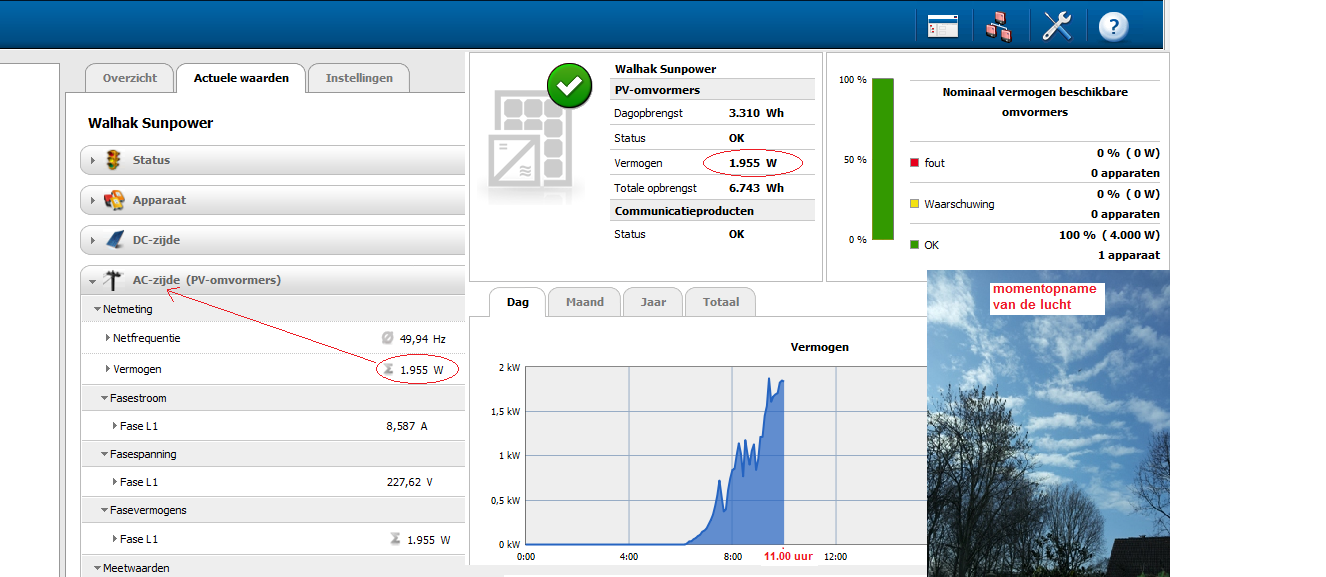

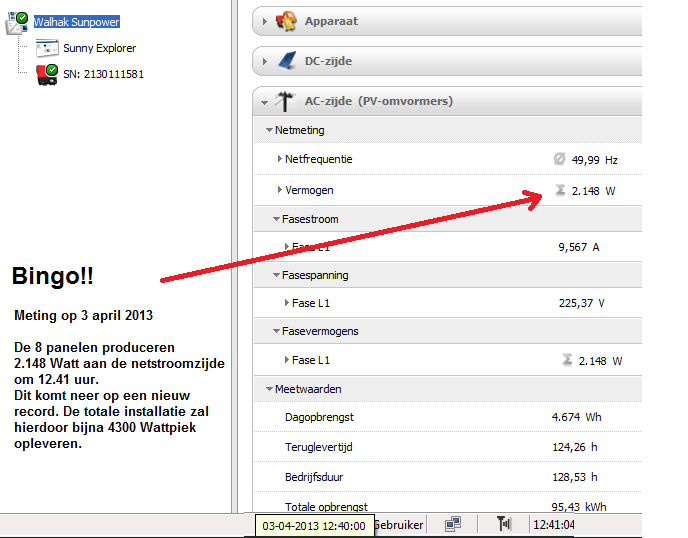

Vandaag 2148 Wattpiek gemeten in ons zonnig Den Haag.

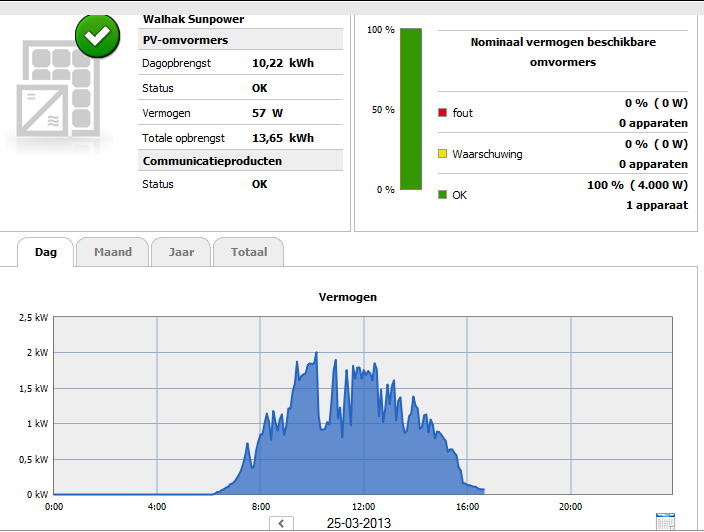

Het project is geslaagd. (25 maart 2013)

Sunny Boy en de 8 ET Solar 245 WP zonnepanelen doen hun best voor mij. Hij heeft een rendement van 96,7%. De panelen leveren 1955 Watt om 11.00 uur 's-morgens. Dit is slechts 5 Watt onder het maximum dat door de fabriek is opgegeven.

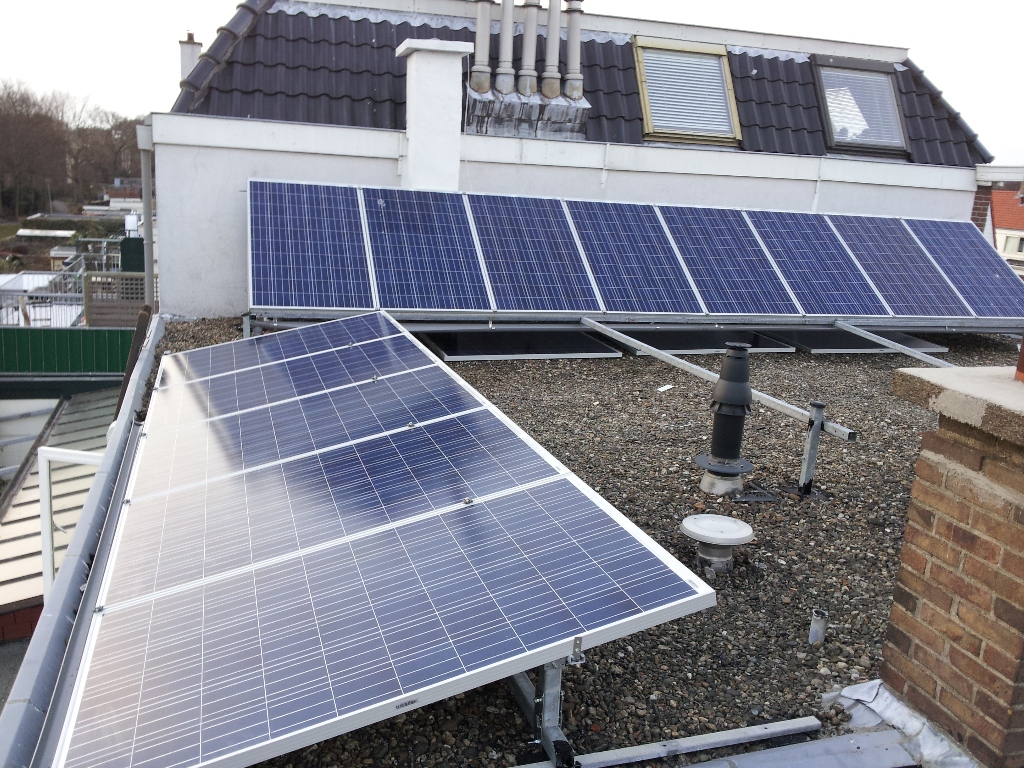

Volgende week de ander 8 panelen aansluiten.

Dat zou dus ~2x de dagopbrengst  kunnen betekenen van het overzicht hieronder eind maart.

Zaterdag 23 maart 2013

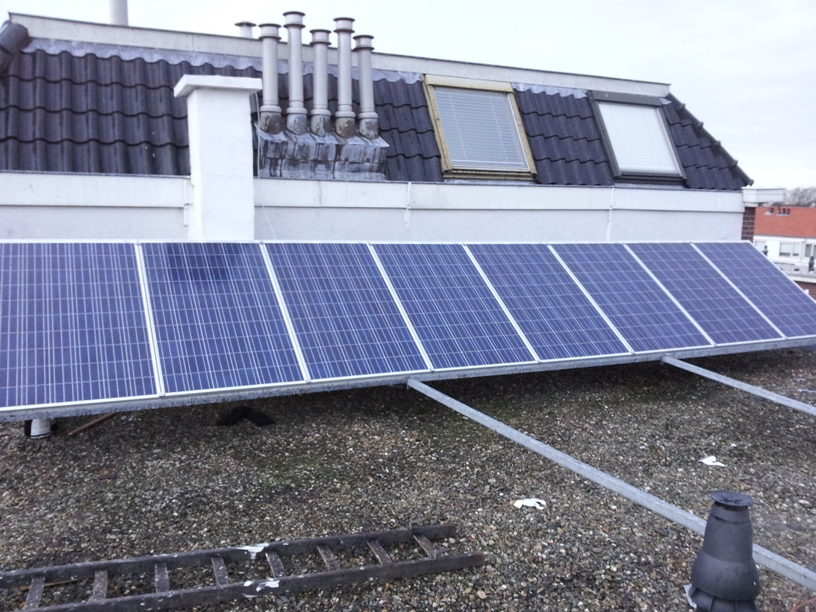

Sunny Boy aangesloten en de eerste 8 van 16 panelen zijn aangsloten.
De eerste opbrengstgrafiek zie je hieronder.

Vrijdag 22 maart 2013

PV kabels gehaald en stekkers aan gezet door leuke technisette bij Wattco.nl in 's-Gravenzande. Perfecte service zeg en ik kon nog iets te drinken krijgen ook. Gelijk nog even snel wat vragen gesteld aan de techneut ernaast.

Dinsdag 19 maart 2013

Geen tijd om deze week aan het project te werken.

Sunny Boy wordt door Jos langsgebracht.

Werkzaamheden maandag 18 maart 2013

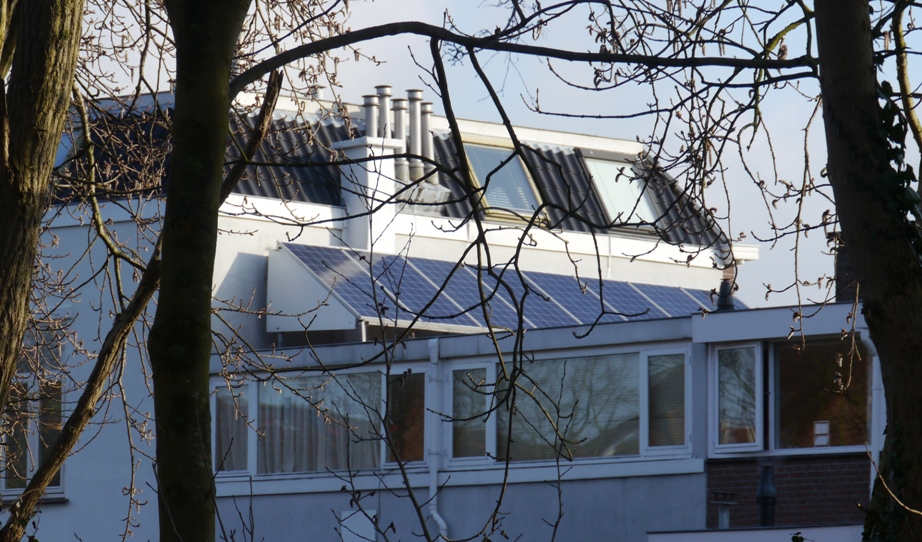

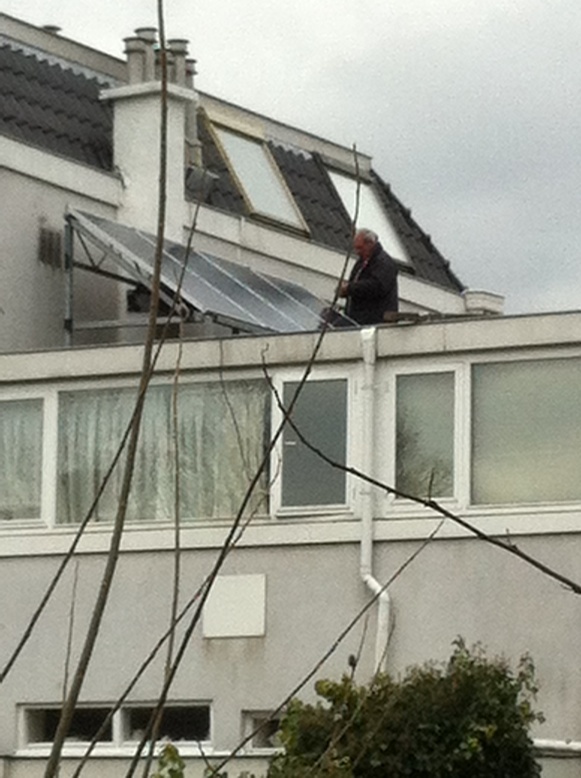

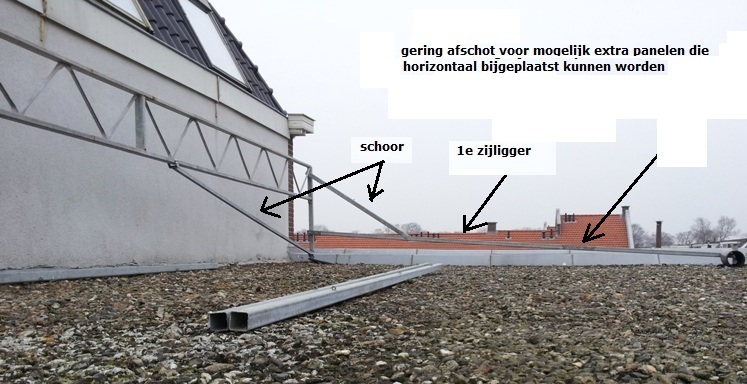

Vanochtend om 07.00 uur vóór mijn werk nog even snel een zijkantje geplaatst.

Nu wachten tot mijn SMA SunnyBoy 4000 TL-21 er is en de nieuwe elektriciteitsmeter.

Werkzaamheden zondag 17 maart 2013

Inbusbouten gehaald bij de Praxis, schoorsteen geschilderd, coax kabel door de schoorsteen (ander project) en de eerste 8 panelen gemonteerd. Een van de panelen voorzien van scharnieren zodat je makkelijk bij de omvormer kan komen.
Net op tijd klaar voor de bui. Daarna 's-avonds het trespa gezaagd voor de zijkant (verfraaiing) maar vanavond heb ik een dakverbod omdat ik niet door de blaastest kom.

Werkzaamheden zaterdag 16 maart 2013.

Vandaag zou het moeten gebeuren maar is niet gelukt.
Na 18.00 uur kom ik erachter dat de bevestigingsbouten te kort zijn. Dat was even nieuwe woorden leren begrijp je. Alle platen liggen op het dak en hopelijk morgen ook nog. Ik ben wel 3 x naar de Gamma geweest en dan neem je toch te weinig mee wat je zo weer terug kan brengen. Boos op mezelf en de Gamma vanwege sluitingstijden.

Wel even trespa gescoord bij mijn hoflevrancier ( € 25,--) voor de zijkanten want het oog wil ook wat en tegen de wind van onder af.

Donderdag 14 maart 2013

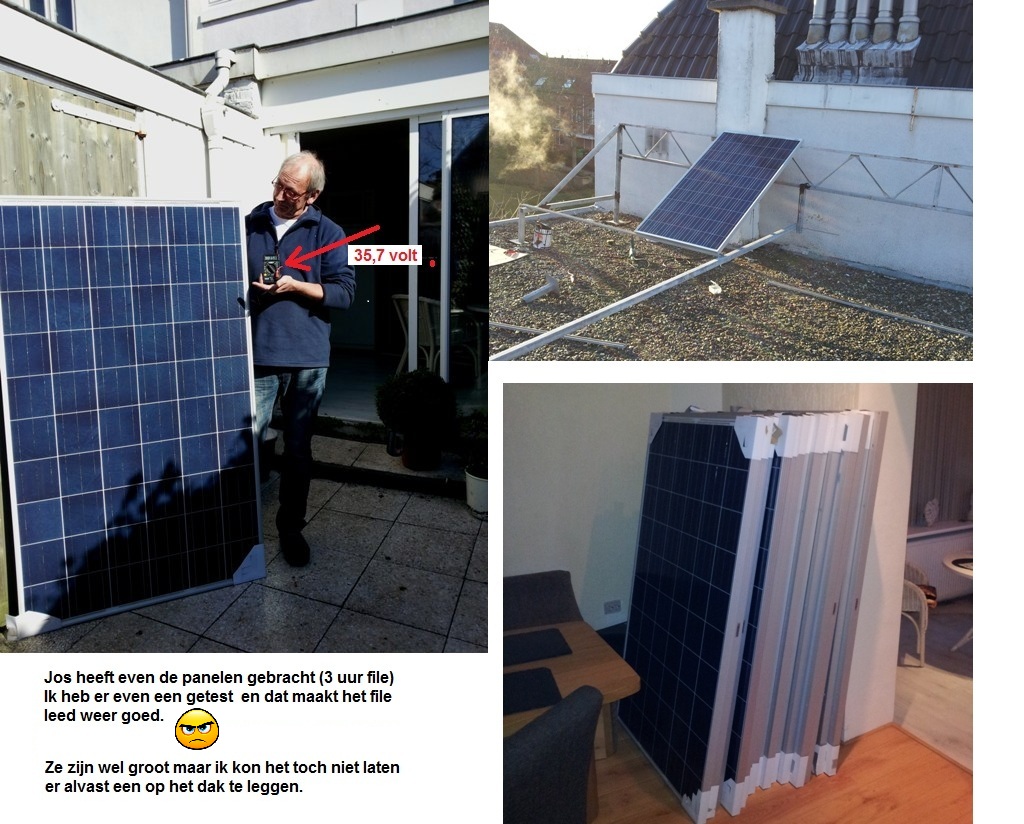

Jos ( 3 uur file ) brengt de panelen maar ik moet ( thuis ) werken vandaag.

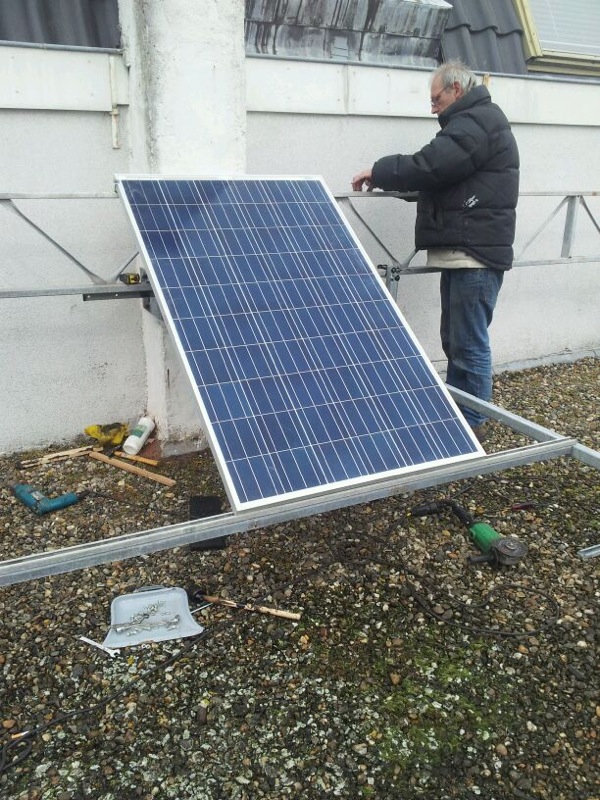

Aan het eind van de dag toch even een paneel gepast. Ziet er goed uit maar moeten nog schoren komen tegen het doorzakken van het frame.

Woensdag 13 maart 2013

Slappe dag, frame op dak af gemaakt maar moeten nog verstevigingen komen en wachten op de komst van de panelen. Schuur/werkplaats opgeruimd.

Werkzaamheden dinsdag 12 maart

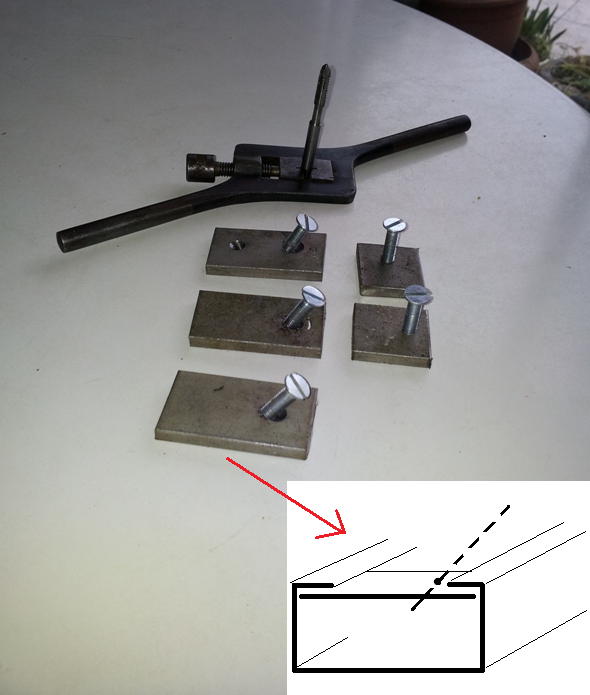

Klemsysteen gemaakt voor de panelen op het profiel.

Ongelofelijke prijzen bij metaalhandel Kokkeling maar wél goede service van die Turkse meneer.

Ik was ongeveer € 50,-- kwijt aan 2 meter RVS strip 30 x 5 2 superdunnen slijpschijfjes en een speciaal boortje van 5mm. RVS strip kost tegenwoordig € 12,-- per meter als je haast hebt.

Dit is het resultaat van voorzichtig schuin boren en schroefdraad tappen .

Werkzaamheden zondag 10 maart 2013

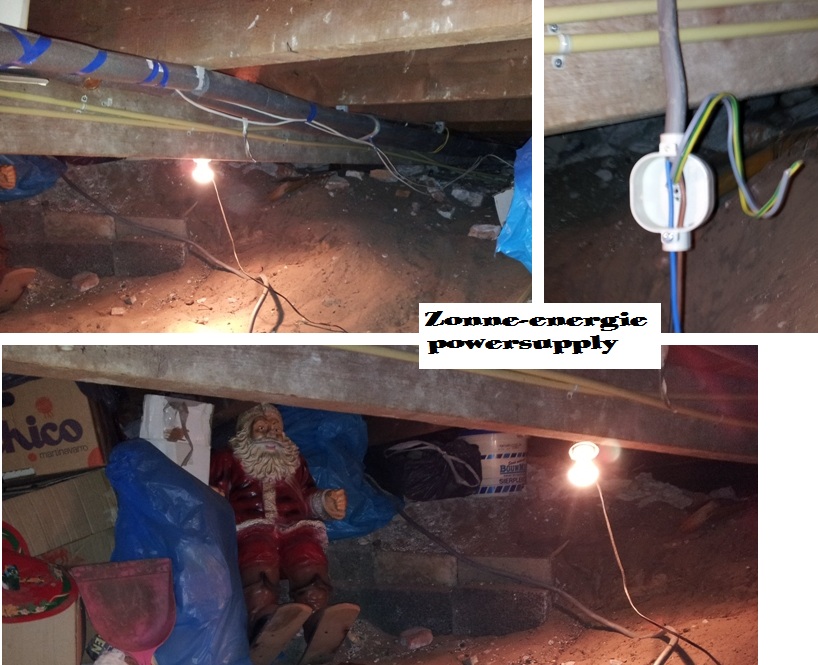

Nog steeds rotweer en koud dus onder de vloer met spinnenwebben en kerstmannen

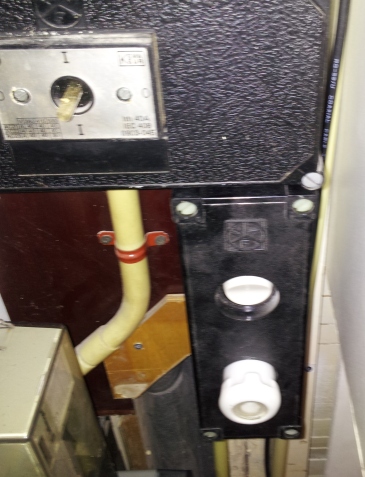

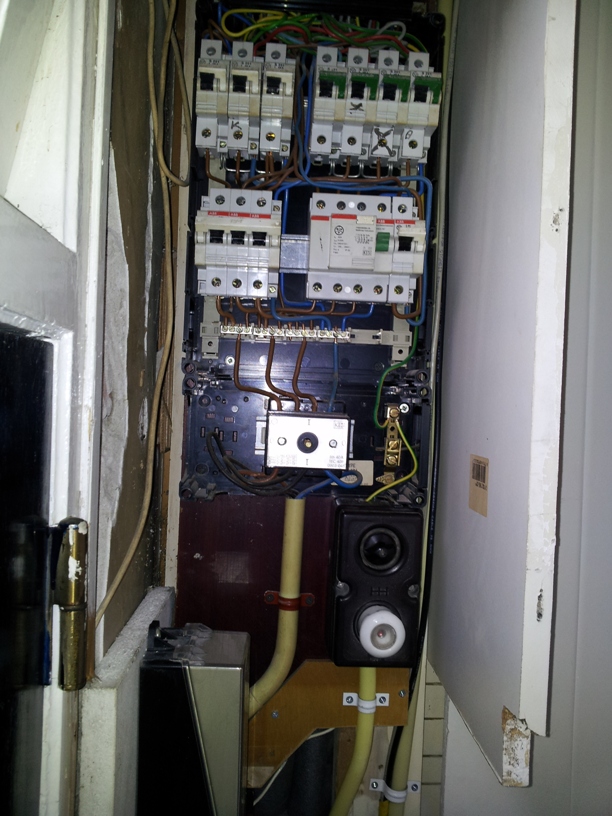

En toch weer de meterkast met een moderner stoppenkastje.

Onder de vloer en de meterkast is klaar.

De hele installatie is uitgevoerd met 6 mm2.
Beetje overdreven maar was het enige wat ik op zondag
kon regelen via via. De helft is VMVK en de rest ligt in buis.
Een hele klus en ik begin te begrijpen waar die installatiekosten
vandaan komen.

Werkzaamheden zaterdag 9 maart

Vandaag slecht weer dus weinig buitenwerk denk ik.

10 meter VMVK 5 x 6 mm2 geregeld die door de niet gebruikte schoorsteen onder mijn vloer moet uitkomen.
We gaan dus het vloerluik openmaken en de meterkast aanpassen.

De hele dag gewerkt in het halletje met de meterkast.
Even orde op zaken stellen want het was daar een zooitje van losse datakabels met router en switch.

Nu weer redelijk overzichtelijk met een groep erbij gemaakt met een oud stoppenkastje.

Werkzaamheden vrijdag 8 maart 2013

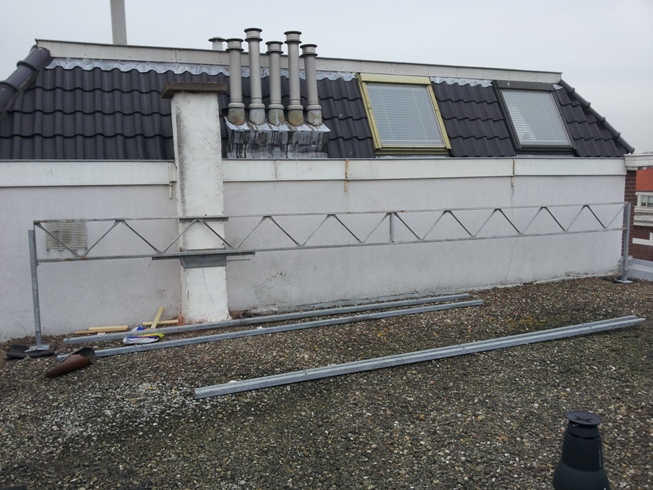

Eerste dwarsligger geplaatst met schoren voor de voet.

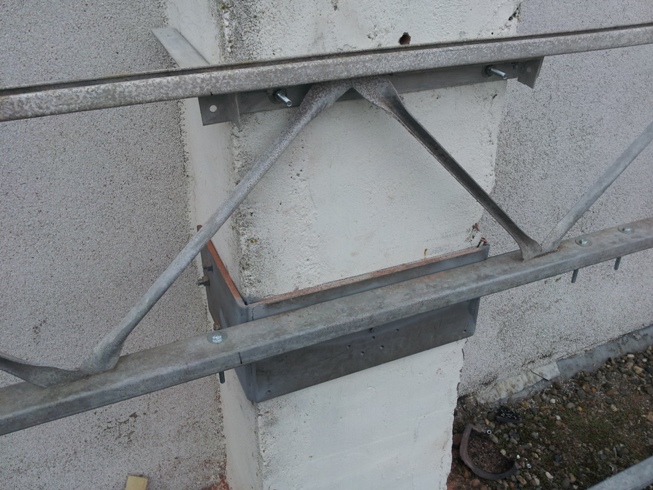

De steun hangt d.d. 6 maart 2013
